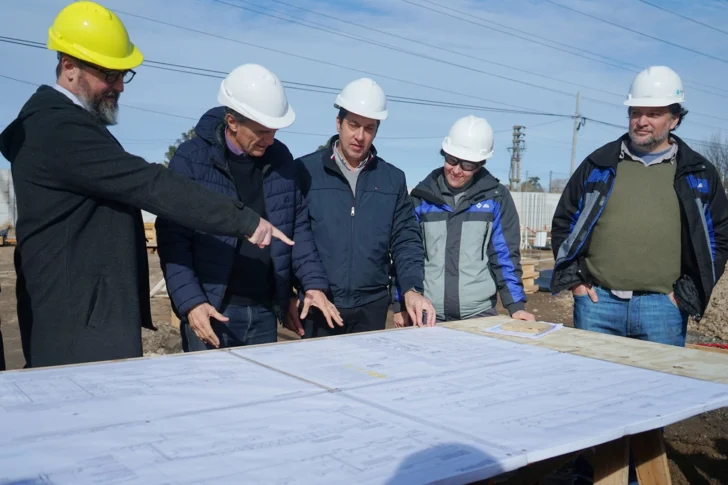

El intendente Arturo Rojas y el ministro de infraestructura de la Provincia, Gabriel Katopodis, presentaron el avance en la nueva estación transformadora de la línea de alta tensión de Quequén.
El detalle técnico estuvo a cargo del director provincial de Energía, Marcelo Garrido, quien explicó que la estación pasará de contar con un transformador de 15 MVA a una capacidad de 60 MVA, mediante la instalación de dos nuevos transformadores, lo que representa un incremento del 400% de la potencia original. Lo que significa que habrá mucha potencia para que se pueda instalar cualquier industria.
Esta obra permitirá que se puedan conectar desarrollos industriales además de 60,000 nuevos usuarios residenciales.
El Avance de la obra llega al 13%.
El plazo de obra es de 642 días y estaría terminada en febrero de 2028.
El presupuesto es de 34.000 millones de pesos.
La alimentación viene de Necochea y de Vivorata. De esta manera si falla el transporte de energía de una de plantas, no se va a cortar el suministro porque va a quedar alimentada desde la otra línea. Los usuarios no van a perder el servicio
La Influencia de esta nueva estación transformadora alcanzará a Necochea y Quequén, la zona del puerto, áreas rurales y el sector costero. También beneficia a Lobería y a Balcarce.
